99热精品国产三级在线观看|国内精品久久久久久久coent|国产欧美日韩综合精品一区二区 国产自偷亚洲精品页35页_美女扒开腿让男生桶爽网站_亚洲日韩视频高清_偷拍自亚洲第二页

銅陵綜合交通投資集團有限公司

首頁 > 項目建設

  2022年是集團公司重大項目攻堅年,市交投集團持之以恒鼓足“拼”的勁頭、保持“拼”的姿態(tài),堅持一手抓疫情防控、一手抓項目建設,各類工程項目有序有力推進。截至目前,各重點工程項目進展如下:

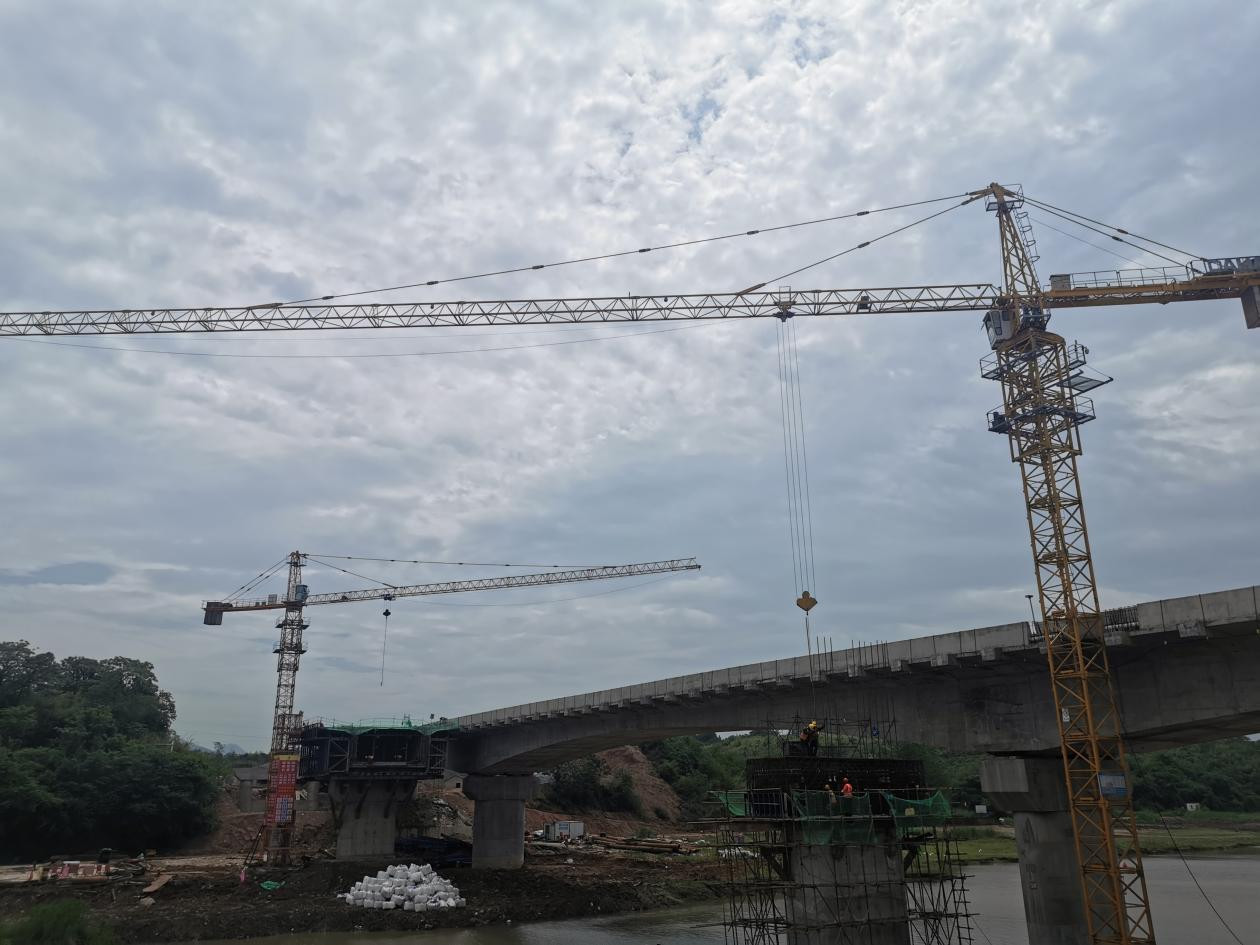

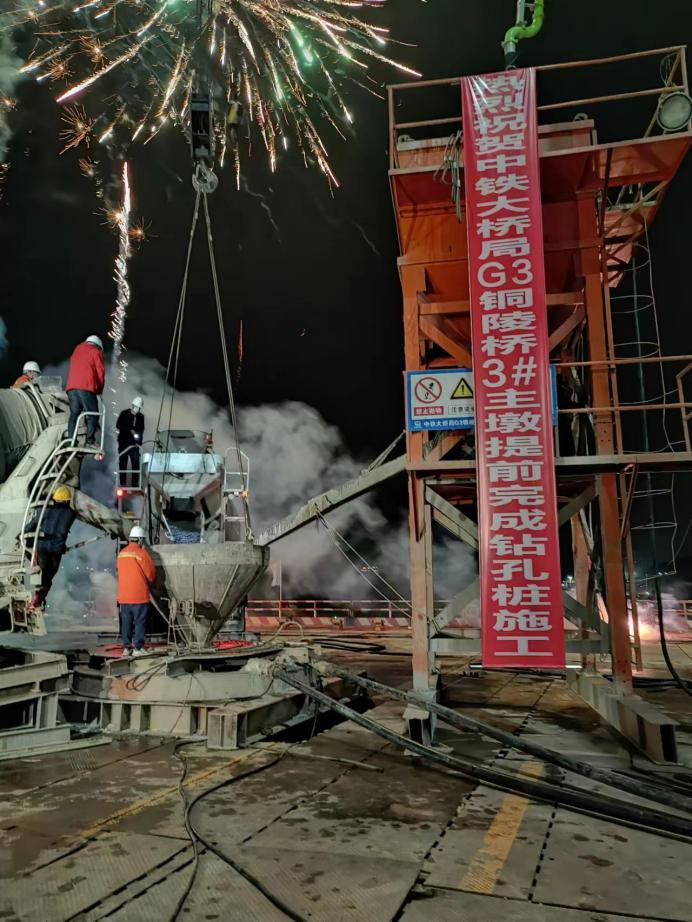

  G3銅陵長江公鐵大橋項目:主塔墩3、4號墩樁基全部澆筑完成,2號墩樁基完成10根,5號墩樁基完成1根,6號墩樁基完成11根,水泥攪拌樁完成1236根,北錨碇導墻完成100%,合建段引橋共完成樁基66根,南錨碇土石方開挖完成24%,油罐拆除完成52%。

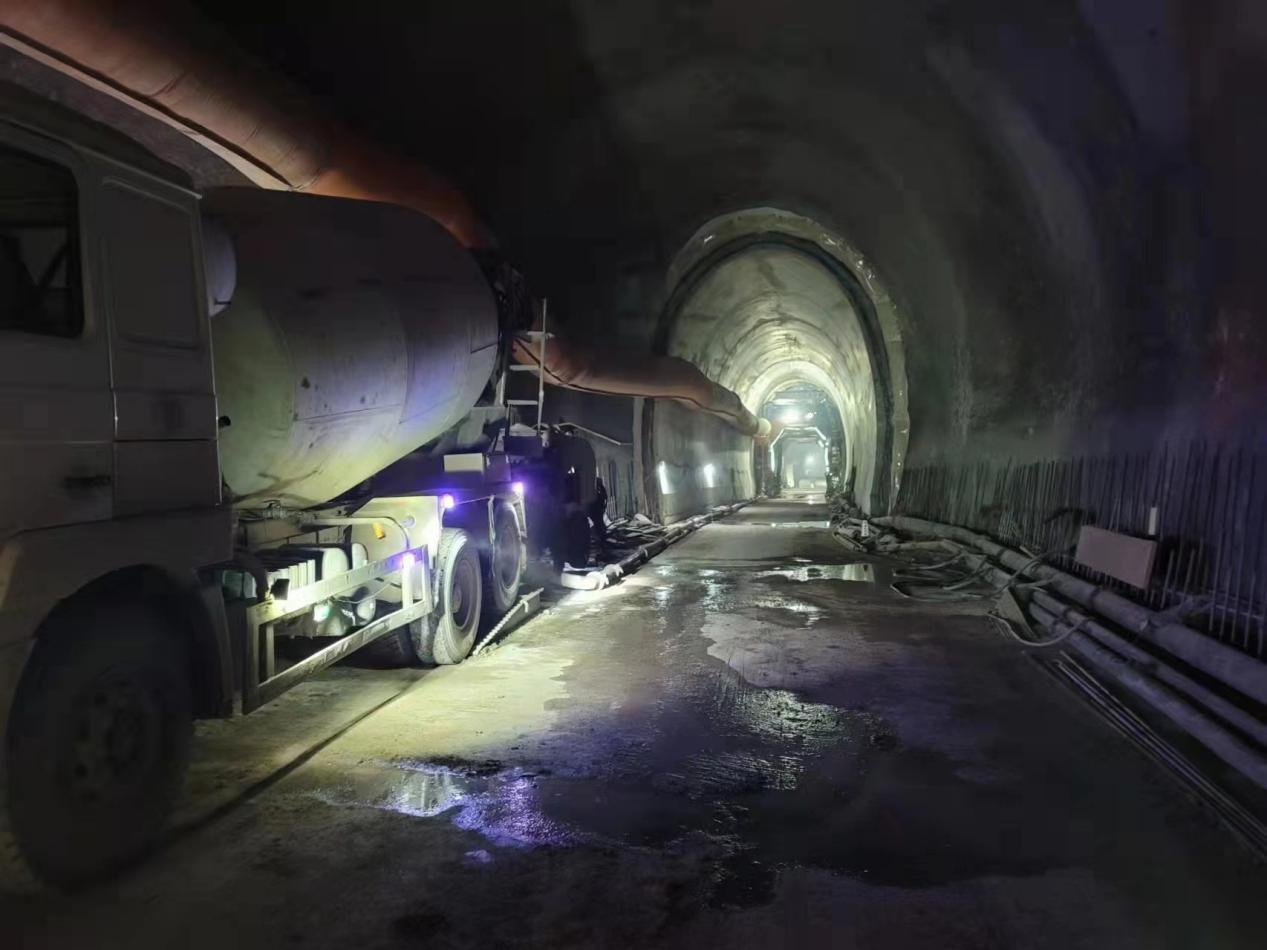

  江北港鐵路專用線項目:橋梁工程樁基礎完成32.8%,承臺完成24%;墩身完成8.7%;隧道工程開挖累計完成34.4%,仰拱施工累計完成31.4%;二次襯砌累計完成20.8%;站場路基工程累計完成25.31萬方,占設計總量12.8%;路基工程開挖完成29030方,累計完成9.3%,路基填筑累計完成11.9%。水泥攪拌樁開累完成84956根,占設計總量76.2%,涵洞完成2個,占設計總量10.5%。

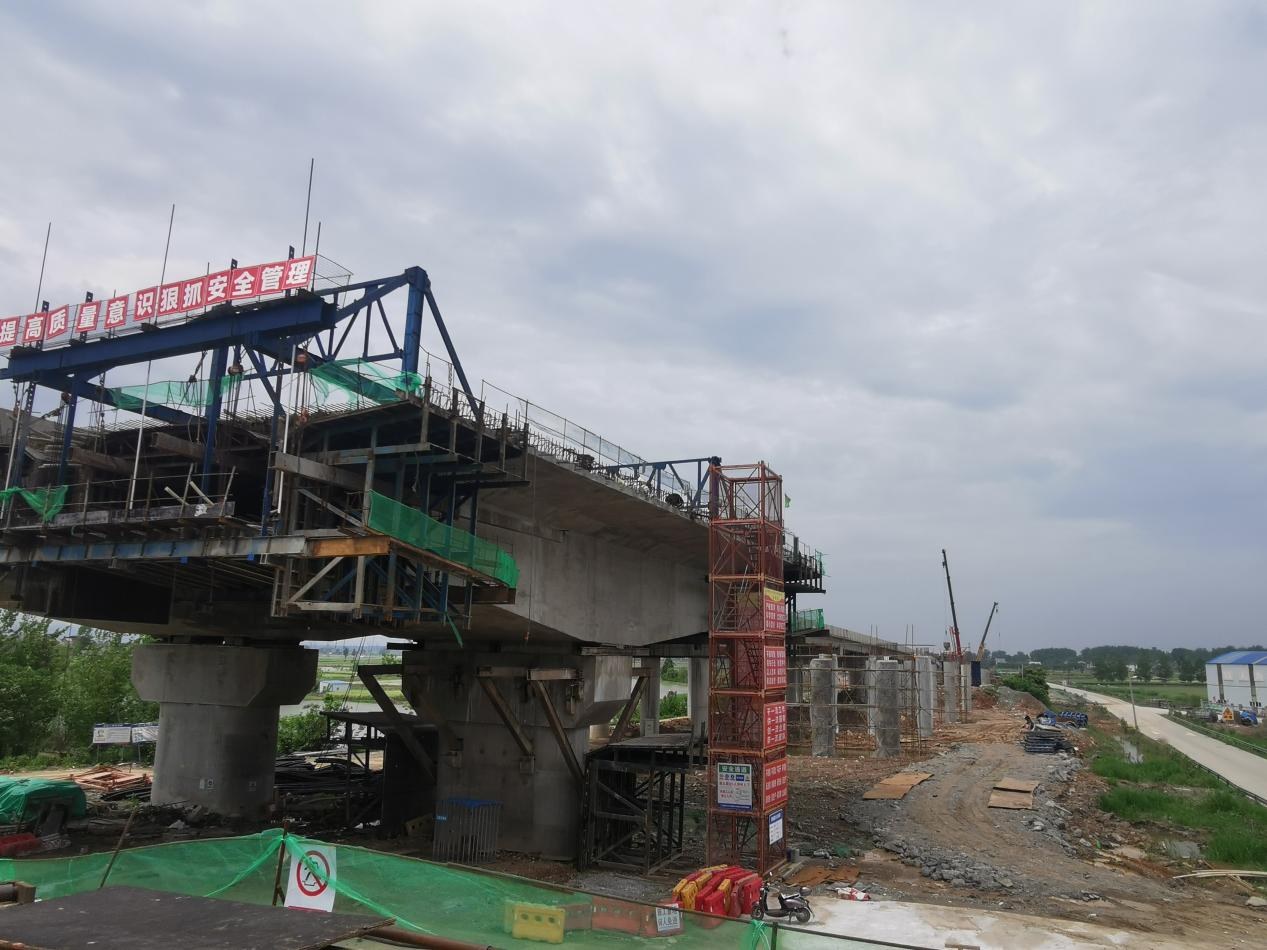

  G236青通河大橋改建工程:主橋段4#墩蓋梁完成、5#墩第二段矩形墩澆筑完成,6#墩2#塊、3#塊澆筑完成;引橋段20#臺背墻澆筑,立柱完成100%,梁板預制累計完成59.4%。

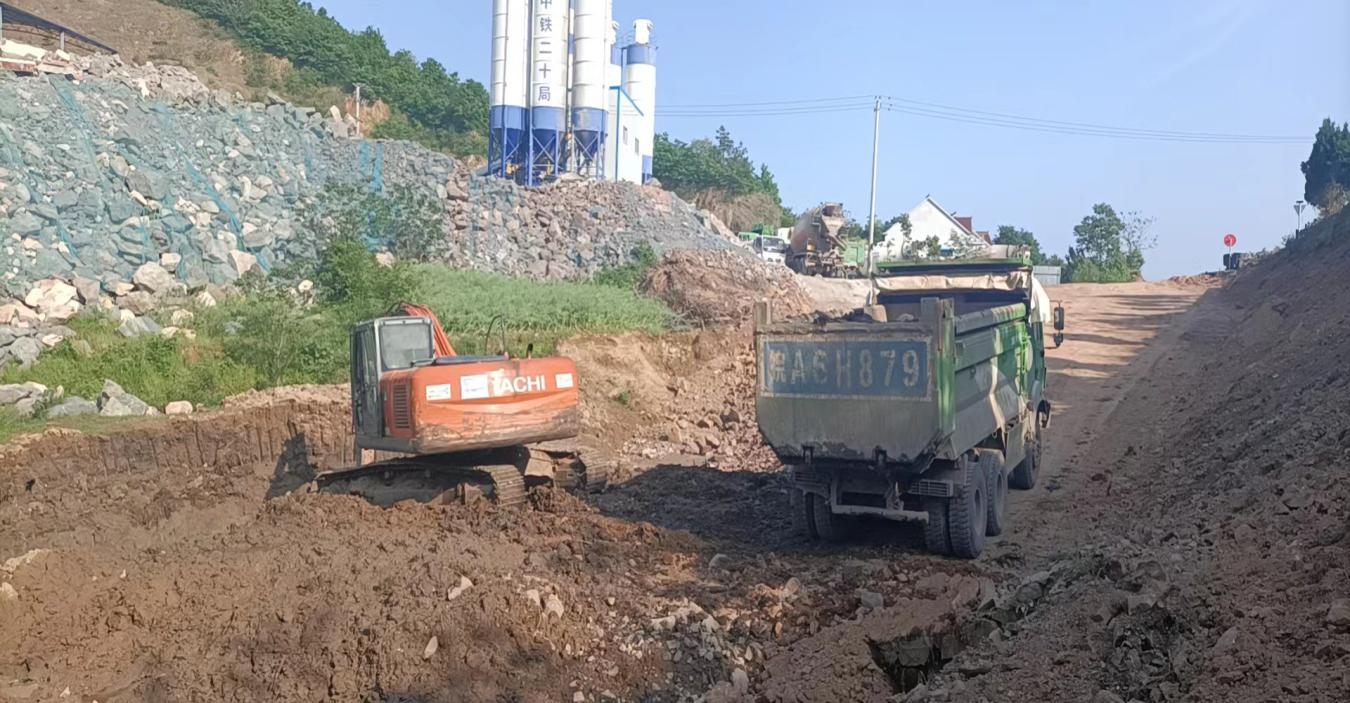

  G330銅陵段一級公路改建工程(一期):目前全線清表完成約35580平方,完成總量的77.51%;挖土方約32761方,完成總量的12.93%;挖石方約105667方,完成總量的27.05%;挖除非適用性材料9884方,完成總量的51.13;挖淤泥19000方,完成總量的34.02%;利用土方約13000方,完成總量的13.14%;利用石方約102000方,完成總量的22.47%;蓋板涵總計完成276.5米,完成總量的4.83%。

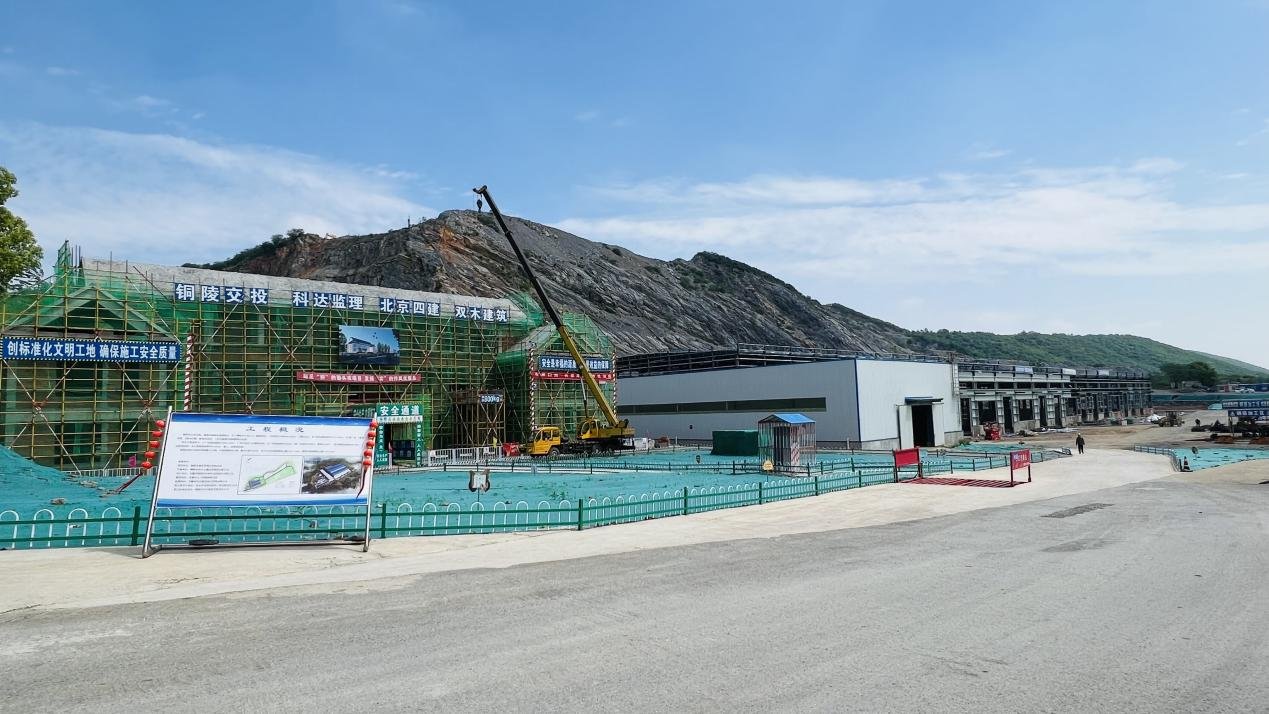

  市生活、建筑垃圾轉運處理項目:魚塘路道路基層施工結束;1#廠房墻面檁板安裝完成25%;1#廠房室內排水溝完成100%;辦公樓墻體砌筑基本完成;宿舍樓墻體砌筑完成80%;配電房主體結構施工結束;1#廠房北邊、東邊道路基層施工結束。

  綜交新型路面材料公司項目:瀝青站鋼結構安裝完成至60%;完成廠區(qū)東側路面砼澆筑工作;完成砂石分離機設備安裝工作;完成水穩(wěn)站水泥罐吊裝工作;完成圍墻格柵安裝工作。
